Hasselt/Bilzen, 12 juli 2024 – Limburg win(d)t nv heeft na de voorbereidende civiele werken, nu ook de funderingswerken afgerond van de 2 nieuwe windturbines die ze bouwt langs de E313 snelweg op grondgebied van Bilzen.

In de 2de helft van juli vinden de transporten van de grote onderdelen plaats, waarna de eigenlijke opbouw van de windturbines in augustus zal gebeuren. Nadien volgen de elektrische werken zodat de windturbines in het najaar in gebruik kunnen genomen worden. Bedoeling is dat nog dit jaar groene stroom wordt geproduceerd.

De windturbines zullen groene stroom produceren gelijk aan het gemiddeld jaarlijks verbruik van 7.400 gezinnen en een CO2-uitstoot van 12.400 ton per jaar vermijden. Opnieuw een belangrijke bijdrage aan de vele klimaatdoelstellingen. Meer lokale, hernieuwbare energie draagt ook bij aan de noodzakelijke energietransitie en leidt tot meer energie-onafhankelijkheid van het buitenland.

Omwonenden kunnen mee investeren in en genieten van de opbrengsten van windenergie via de aankoop van aandelen van de coöperatieve vennootschap Limburg wind.

Civiele werken en Funderingswerken afgerond

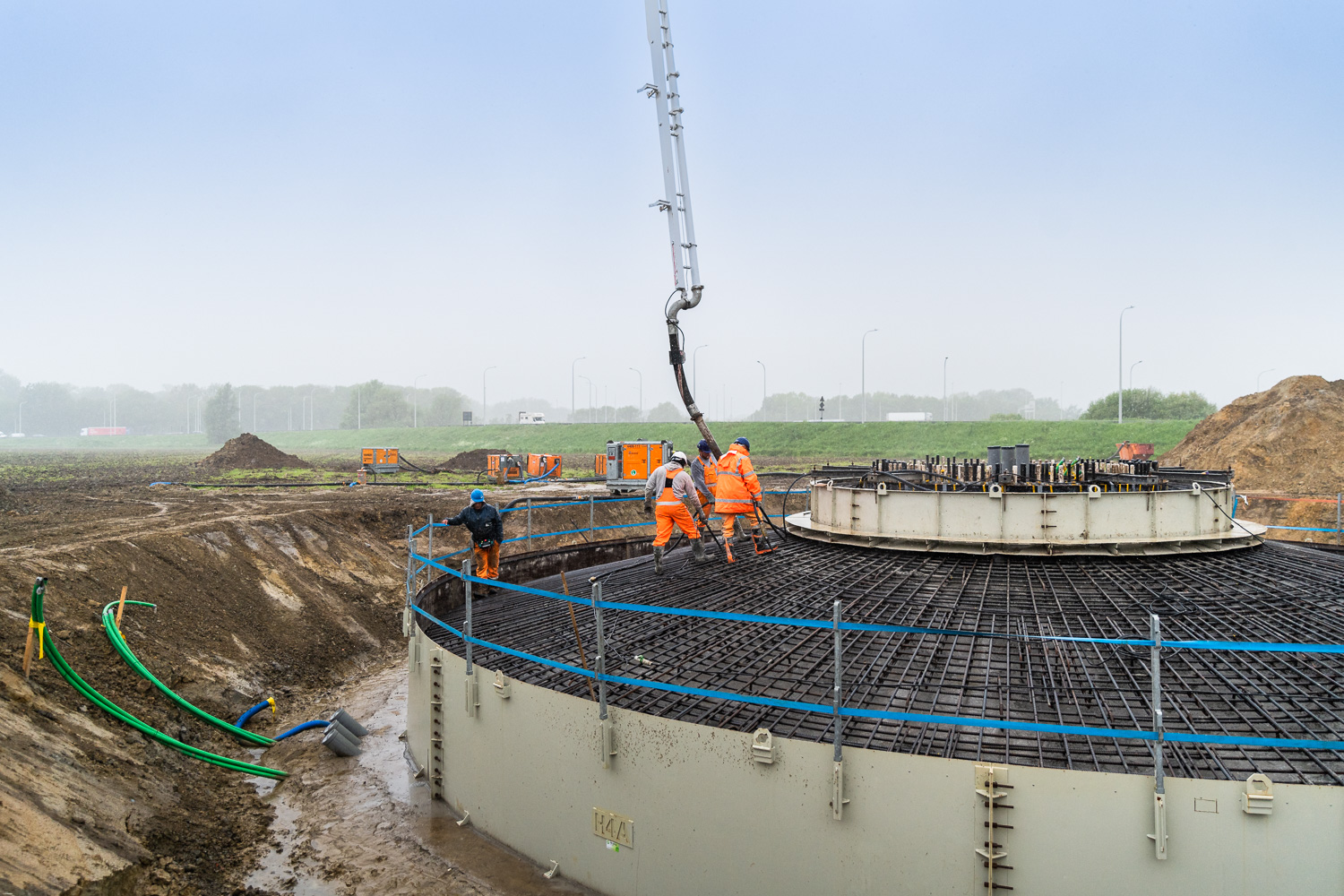

Limburg win(d)t nv heeft na de voorbereidende civiele werken (de aanleg van kraan-, werk en heivlakken), nu ook de funderingswerken afgerond voor de bouw van 2 nieuwe windturbines gelegen langs de E313 snelweg op grondgebied Bilzen. Deze werken hielden o.a. een diepfundering met heipalen in, het uitgraven van de bouwput en het storten van de betonnen werkvloer. Vervolgens werd de stalen wapening van het fundament gevlochten en de fundering volgestort met beton om dan enkele weken uit te harden.

Levering grote onderdelen en opbouw windturbine in zomermaanden

In de 2de helft van juli vinden de nachtelijke transporten plaats van de grote onderdelen van de windturbines. Het gaat o.a. om de 4 stalen torendelen, de 3 wieken, de gondel (dit is de machinekamer van de windturbine) en de hub (het deel dat de wieken met de gondel verbindt).

In augustus worden de windturbines opgebouwd. Voor de bouw van de windturbines zal een speciale kraan gebruikt worden met een gieklengte van 140 meter, die de erg zware onderdelen kan hijsen.

Elektrische werken en opstart productie in najaar

Na de opbouw vinden in september de elektrische werken en de inbedrijfstelling van de nieuwe windturbines plaats. Dit houdt in dat in de windturbine alle nodige elektrische werken uitgevoerd worden om de windturbine aan te sluiten op het openbaar net.

Indien alles volgens planning verloopt, kunnen de windturbines in het najaar in dienst worden genomen. De volledige bovenstaande planning en timing is onder voorbehoud.

Limburg win(d)t bouwt in Bilzen 2 windturbines van het type Vestas V150 met een ashoogte van 123 meter en wieken van 75 meter. De beide windturbines samen hebben een geïnstalleerd vermogen van 8,4 MW en zullen groene stroom produceren equivalent aan het gemiddeld jaarlijks verbruik van 7.400 gezinnen.

Winturbines dragen bij aan vele klimaatdoelstellingen

De nieuwe windturbines in Bilzen vermijden een jaarlijkse CO2-uitstoot van 12.400 ton en dragen zo concreet bij tot de realisatie van de vele klimaatdoelstellingen die op de verschillende beleidsniveaus vooropgesteld worden.

De bouw van de windturbines past onder meer in de realisatie van het TACO2-plan om de provincie Limburg tegen 2050 klimaatneutraal te maken en binnen het gemeentelijk Klimaatactieplan 2030 van Bilzen. De gemeente streeft er immers naar om de CO2-uitstoot op haar grondgebied drastisch te verminderen.

Meer lokale, hernieuwbare energie draagt niet alleen bij aan de noodzakelijke energietransitie, maar leidt ook tot meer energie-onafhankelijkheid van het buitenland.

Op zondag 6 oktober 2024 neemt Limburg win(d)t op haar werf in Bilzen deel aan Open Bedrijvendag. Iedereen is die dag welkom om een bezoekje te brengen en alles te leren over windenergie. Limburg win(d)t zal ook actief de jeugd informeren en scholenbezoekdagen organiseren op 3 en 4 oktober voor 12-jarigen uit de omliggende scholen. De coöperatieve vennootschap Limburg wind cv zal in die week eveneens initiatieven nemen om de omwonenden te informeren op welke wijze ze mee kunnen investeren in windenergie.  Meer gedetailleerde informatie over bovenstaande initiatieven worden in september gecommuniceerd.
